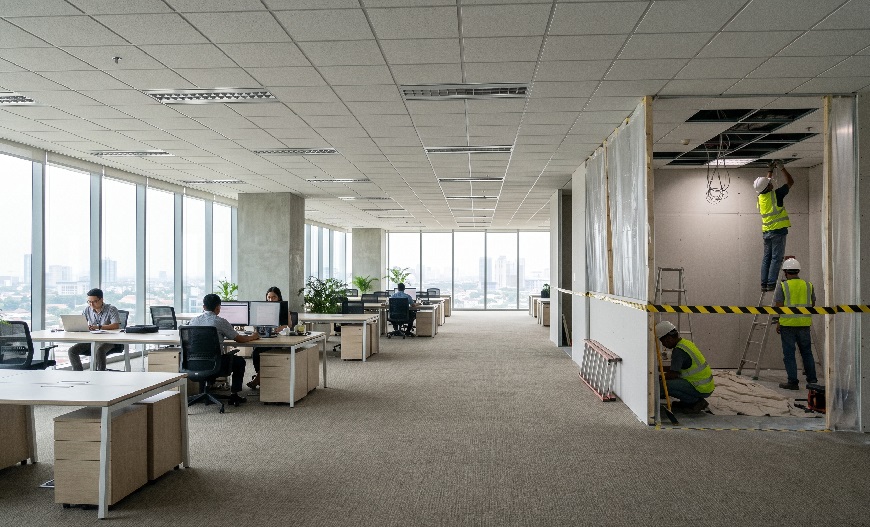

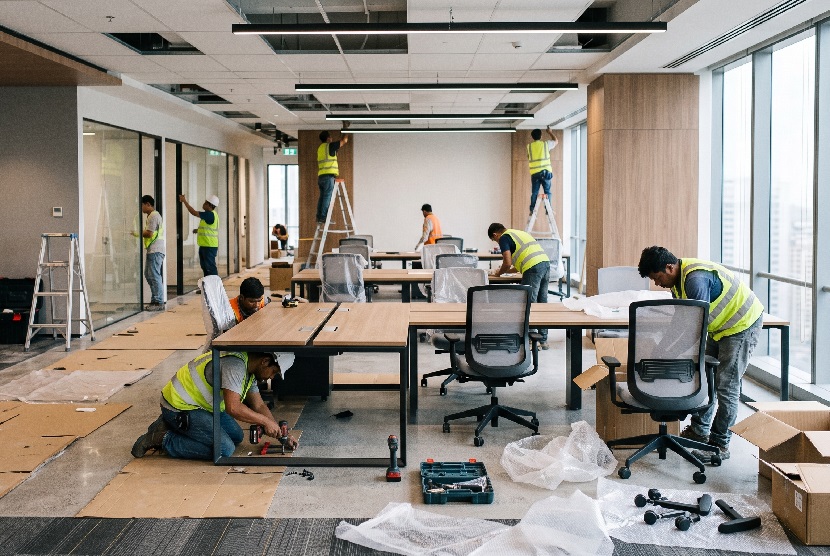

Renovasi Kantor Sambil Beroperasi, Mungkin atau Tidak

Renovasi Kantor Sambil Beroperasi, Mungkin atau Tidak?

Menutup kantor selama dua bulan hampir selalu mahal. Layanan berhenti, tim bekerja di lokasi berbeda, dan biaya sewa ruang sementara muncul. Renovasi kantor sambil beroperasi lalu menjadi jalan tengah yang masuk akal. Pertanyaannya bukan mungkin atau tidak, melainkan seberapa matang persiapannya.

Tanpa perencanaan, hasilnya merugikan dua sisi sekaligus. Karyawan bekerja dalam kebisingan dan debu, sementara pekerja lapangan kehilangan jam produktif. Penataan ulang seperti pembahasan pada Efisiensi Tata Ruang Kerja hanya berhasil bila Anda memikirkan urutan pindahnya lebih dulu. Pekerjaan bertahap menuntut disiplin lebih tinggi daripada proyek di ruang kosong.

Kantor satu lantai paling merasakan tekanan ini. Tidak ada zona cadangan, sehingga setiap pergeseran meja berdampak langsung. Justru pada kondisi itulah perencanaan zona menentukan keberhasilan.

Renovasi Kantor Sambil Beroperasi Menuntut Pembagian Zona

Sekat Sementara Menentukan Sisanya

Langkah pertama selalu memisahkan area kerja dari area operasional. Sekat sementara perlu rapat sampai pelat lantai atas, bukan sekadar setinggi partisi biasa. Celah kecil di atas plafon cukup menyebarkan debu ke seluruh ruangan. Pintu penghubung sebaiknya menutup sendiri agar tidak ada yang membiarkannya terbuka.

Jalur material menuntut rute sendiri. Kontraktor memakai lift barang dan pintu yang terpisah dari jalur karyawan maupun tamu. Jalur evakuasi harus bebas sepanjang pekerjaan, tanpa pengecualian sama sekali.

Dua asumsi berikut sering menggagalkan rencana pada minggu pertama:

  • Mengandalkan penutup plastik tipis untuk menahan debu pembobokan.
  • Menganggap karyawan bisa menyesuaikan diri tanpa pemberitahuan jadwal.

Keduanya berujung sama, yaitu keluhan yang menghentikan pekerjaan di tengah jalan. Pengelola gedung pun ikut turun tangan begitu penghuni lain melapor.

Membandingkan Tiga Cara Menjalankan Pekerjaan

Tiga Pendekatan yang Umum pada Kantor Aktif

PendekatanKelebihanKelemahanCocok untuk
Pindah sementara penuhPekerjaan tercepat dan paling bebasMenuntut ruang cadangan dan biaya pindahRenovasi menyeluruh
Bertahap per zonaOperasional tetap berjalanDurasi total lebih panjangKantor luas dengan banyak zona
Kerja malam dan akhir pekanGangguan siang hari minimalBiaya tenaga kerja lebih tinggiPekerjaan bising dan berdebu

Kebanyakan proyek memakai gabungan ketiganya. Tim menjadwalkan pekerjaan bising pada malam hari, lalu menjalankan pemasangan bersih pada siang hari di zona bersekat. Ruang rapat sering menjadi penampung sementara agar karyawan tidak perlu keluar gedung.

Kuncinya ada pada urutan perpindahan. Kosongkan satu zona, kerjakan sampai tuntas, lalu isi kembali sebelum membuka zona berikutnya. Pola ini menjaga agar hanya satu area yang menanggung gangguan pada satu waktu.

Hitung juga biaya pindah antar zona. Setiap perpindahan menuntut tenaga angkut, penataan ulang kabel data, dan waktu karyawan yang hilang. Proyek dengan enam zona memikul enam kali biaya kecil semacam itu.

Keamanan ikut menuntut perhatian. Pekerja luar keluar masuk area yang menyimpan dokumen dan perangkat kerja karyawan. Berikan kartu akses harian, batasi jam masuk, lalu simpan barang berharga di ruang terkunci selama pekerjaan berjalan. Rekaman kamera pada batas zona membantu menyelesaikan perselisihan bila barang hilang.

Hal Teknis yang Menentukan Kelancaran

Renovasi Kantor Sambil Beroperasi, Mungkin atau Tidak

Kebisingan, Utilitas, dan Komunikasi Internal

Ukur kebisingan, jangan menebaknya. Permenaker Nomor 5 Tahun 2018 menetapkan nilai ambang batas 85 desibel untuk paparan delapan jam kerja, seperti uraian pedoman teknis K3 lingkungan kerja. Angka itu batas keselamatan, bukan batas kenyamanan kantor. Pekerjaan bobokan dan gerinda melampauinya jauh, sehingga hanya layak berjalan di luar jam operasional.

Utilitas menuntut perhatian setara. Jadwalkan pemadaman listrik, pendingin udara, atau jaringan data di luar jam kerja, lalu umumkan beberapa hari sebelumnya. Pekerjaan yang menyentuh sistem proteksi kebakaran menuntut izin khusus dari pengelola gedung.

Komunikasi internal sering menjadi pembeda terbesar. Karyawan yang mengetahui jadwal bising minggu depan bisa memindahkan rapat penting lebih awal. Pengumuman mingguan yang singkat lebih berguna daripada satu surat panjang pada awal proyek.

Kebersihan harian menutup sisa masalahnya. Tim perlu membersihkan area kerja setiap sore, mengangkut puing lewat jalur khusus, dan menyeka debu di batas zona. Sepuluh menit penyedotan debu setiap hari menghemat banyak keluhan pada pekan berikutnya.

Produktivitas karyawan juga perlu Anda jaga. Pindahkan rapat penting ke pekan yang lebih tenang, lalu izinkan sebagian tim bekerja dari rumah saat pembongkaran berlangsung. Satu atau dua hari kerja jarak jauh biasanya cukup menutup pekan paling berisik.

Siapkan pula rencana cadangan untuk temuan mendadak. Pembongkaran plafon sering memunculkan pipa lama, kabel tanpa label, atau struktur yang meleset dari gambar. Sisihkan waktu beberapa hari dalam jadwal agar temuan semacam itu tidak menggeser seluruh rangkaian zona.

Persiapan yang layak Anda jalankan berurutan:

  1. Petakan zona kerja, lalu tentukan urutan perpindahan tim.
  2. Tetapkan jam pekerjaan bising, kemudian umumkan ke seluruh karyawan.
  3. Pasang sekat kedap debu sampai pelat atas sebelum pembongkaran mulai.
  4. Jadwalkan pemadaman utilitas di luar jam operasional.
  5. Sediakan jalur material dan akses pekerja yang terpisah dari karyawan.

Kontraktor Interior yang sering bekerja di gedung aktif menyiapkan urutan tersebut sejak tahap penawaran. Pengalaman itu memangkas keluhan pada minggu-minggu awal.

Menilai Kelayakan Renovasi Kantor Sambil Beroperasi

Ringkasnya, renovasi kantor sambil beroperasi memang bisa berjalan. Syaratnya ada zona yang bisa Anda kosongkan bergantian dan jadwal bising yang disiplin. Durasinya akan lebih panjang daripada pengerjaan di ruang kosong, dan biaya kerja malam perlu masuk anggaran sejak awal. Perbandingannya bukan murah atau mahal, melainkan mana yang lebih kecil kerugiannya bagi operasional.

Terra by Trimitra menyusun tahapan seperti ini bersama tim internal klien. Pembahasan berangkat dari peta zona, jam operasional, dan titik utilitas, bukan dari gambar desain. Baik Anda manajer kantor, pemilik usaha, maupun tim fasilitas yang baru pertama kali menangani renovasi, Kontraktor Kantor yang memahami ritme kerja harian akan menghemat lebih banyak daripada selisih harga penawaran.

Pertanyaan Praktis Seputar Pengerjaan di Kantor Aktif

  • Apakah pekerjaan bising boleh berjalan pada siang hari? Sebaiknya tidak, karena tingkat kebisingannya mengganggu komunikasi dan konsentrasi kerja secara langsung.
  • Berapa durasi tambahannya dibanding ruang kosong? Bervariasi menurut jumlah zona, tetapi pengerjaan bertahap selalu memakan waktu lebih panjang.
  • Bagaimana menekan sebaran debu? Pasang sekat rapat sampai pelat atas, pisahkan jalur material, lalu minta Kontraktor Interior membersihkan area kerja setiap hari.
